摘要:廣大網友們注意啦!楓林逸景·紫御府項目五月最新工程進度來襲,快來看看家的模樣!
咨詢電話:400 876 0352 轉 0070
親愛的業主:
揮別春季 懷抱初夏
洋溢著青春活力的五月蘊藏著無限朝氣和希望
楓林逸景紫御府的各項施工也正如火如荼地進行中
您期盼的新家每天都有嶄新的變化。
感謝每一位業主的選擇
我們步履不停 匠心筑造
為美好生活蓄力加碼
楓林逸景紫御府定不負所期
用品質打造生活范本!
——萬城集團楓林逸景紫御府
1號樓
二次砌筑全部完成;地庫、主樓抹灰全部完成;外窗框安裝全部完成;外保溫全部完成;衛生間防水工程完成至23層;地暖完成至7層;石膏一遍完成至30層。

1號樓工程進度
2號樓

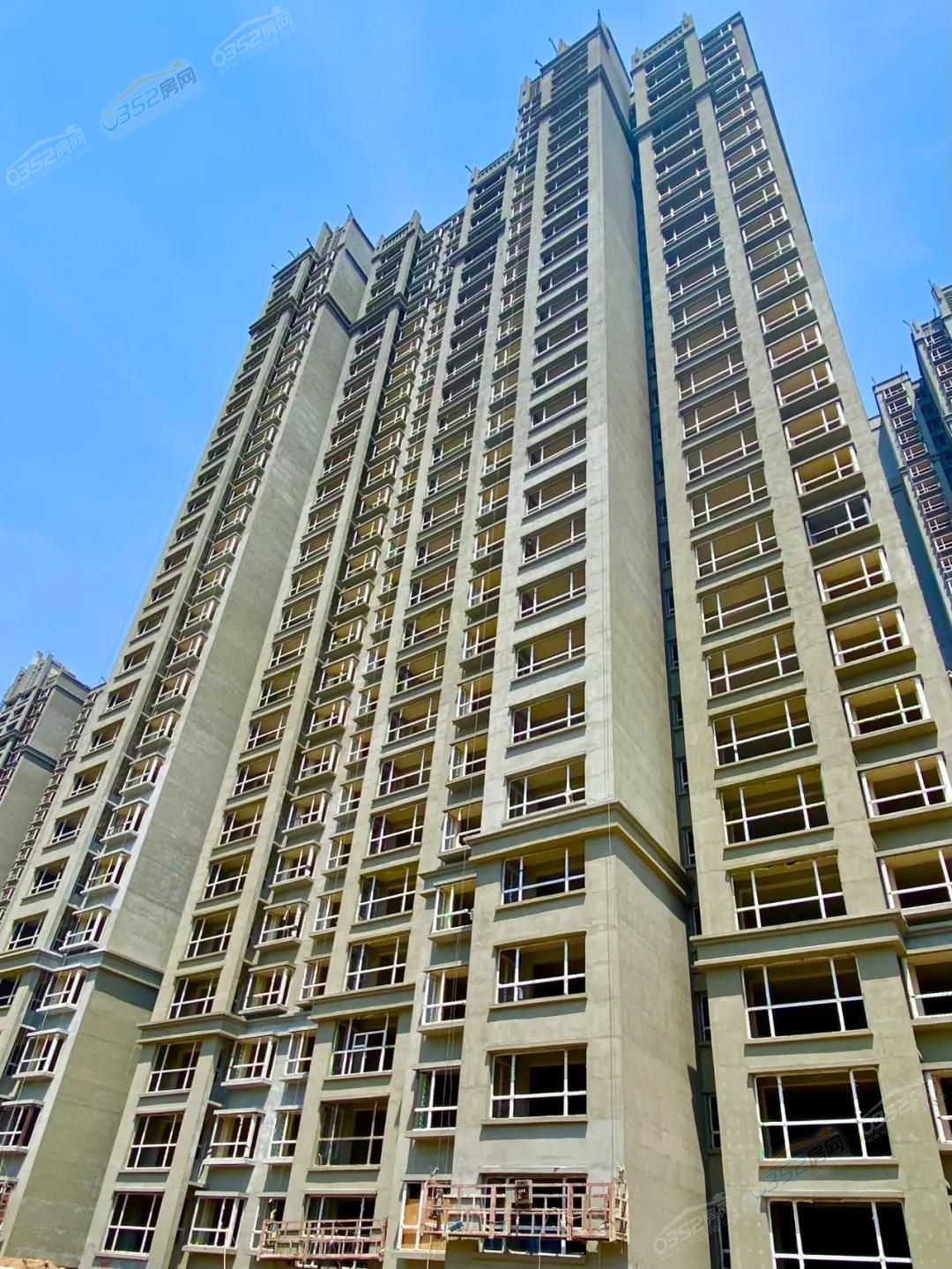

二次砌筑全部完成;地庫、主樓抹灰全部完成;外窗框安裝全部完成;外保溫全部完成;衛生間防水工程完成至14層;地暖完成至9層;石膏一遍完成至23層。

2號樓工程進度
3號樓
二次砌筑全部完成;地庫、主樓抹灰全部完成;外窗框安裝全部完成;外保溫全部完成;衛生間防水工程完成至12層;地暖完成至1層;石膏一遍完成至24層。

3號樓工程進度
4號樓

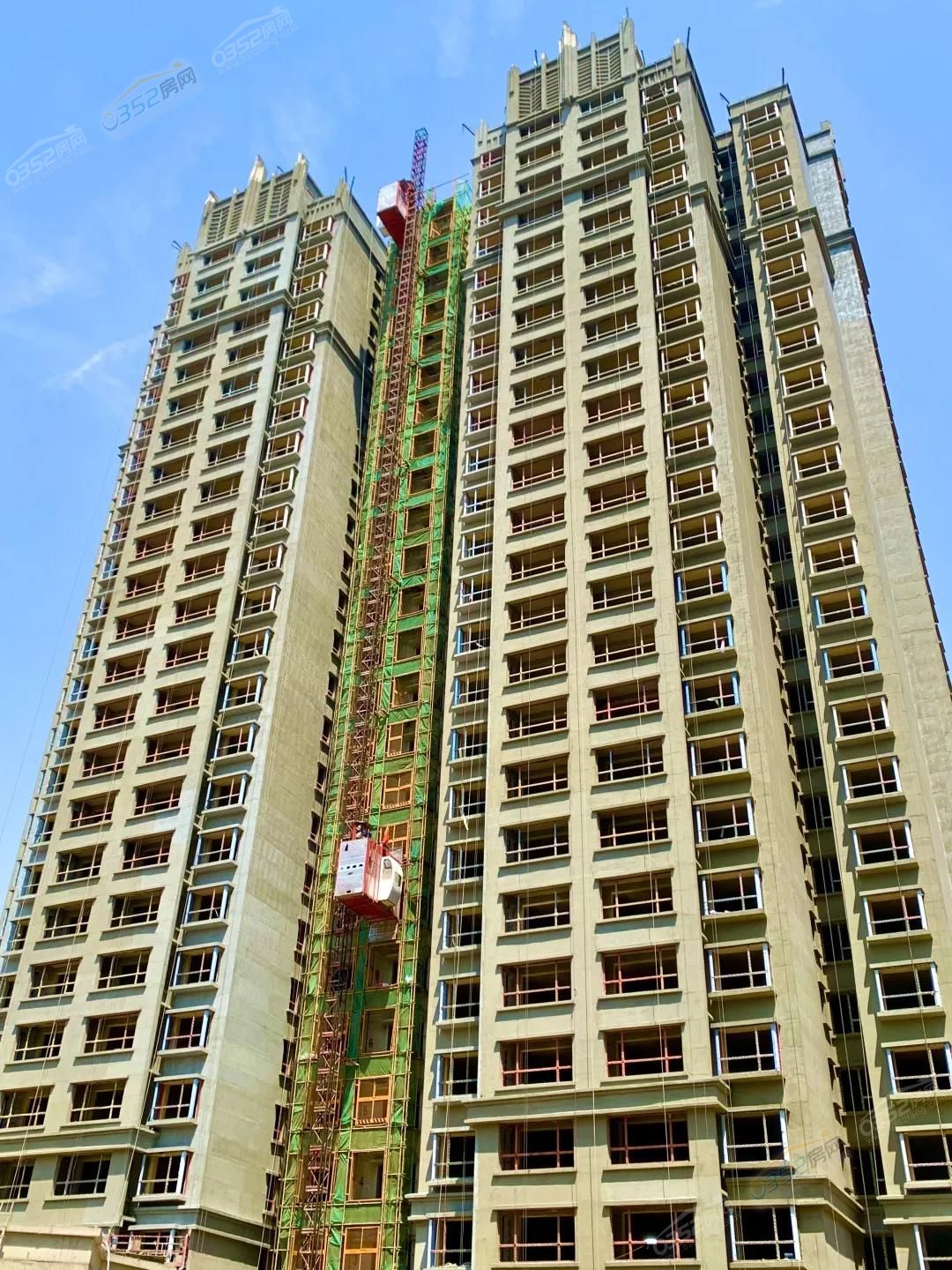

二次砌筑全部完成;地庫、主樓抹灰全部完成;外窗框安裝全部完成;外保溫全部完成;衛生間防水工程完成至14層;地暖完成至6層;石膏一遍完成。

4號樓工程進度
5號樓

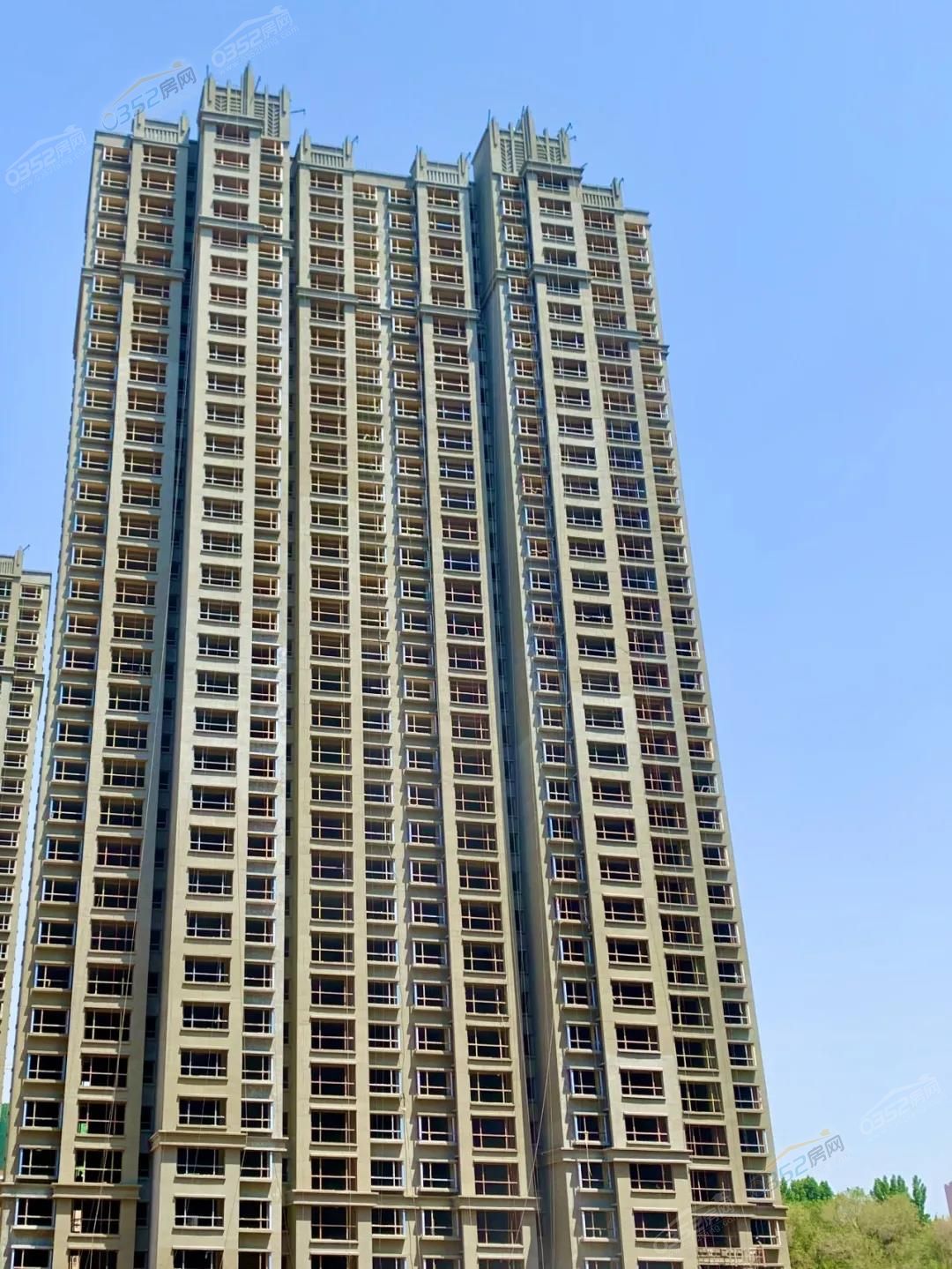

二次砌筑全部完成;地庫、主樓抹灰全部完成;外窗框安裝全部完成;外保溫全部完成;衛生間防水工程已完成23-33層;地暖已完成29-33層;石膏一遍已完成22-33層。

5號樓工程進度
6號樓
二次砌筑全部完成;地庫、主樓抹灰全部完成;外窗框安裝全部完成;外保溫全部完成;衛生間防水工程完成至22層;地暖完成至7層;石膏一遍完成。

6號樓工程進度
7號樓
二次砌筑全部完成;地庫、主樓抹灰全部完成;外窗框安裝全部完成;外保溫全部完成;衛生間防水工程全部完成;地暖完成至16層;石膏一遍完成。

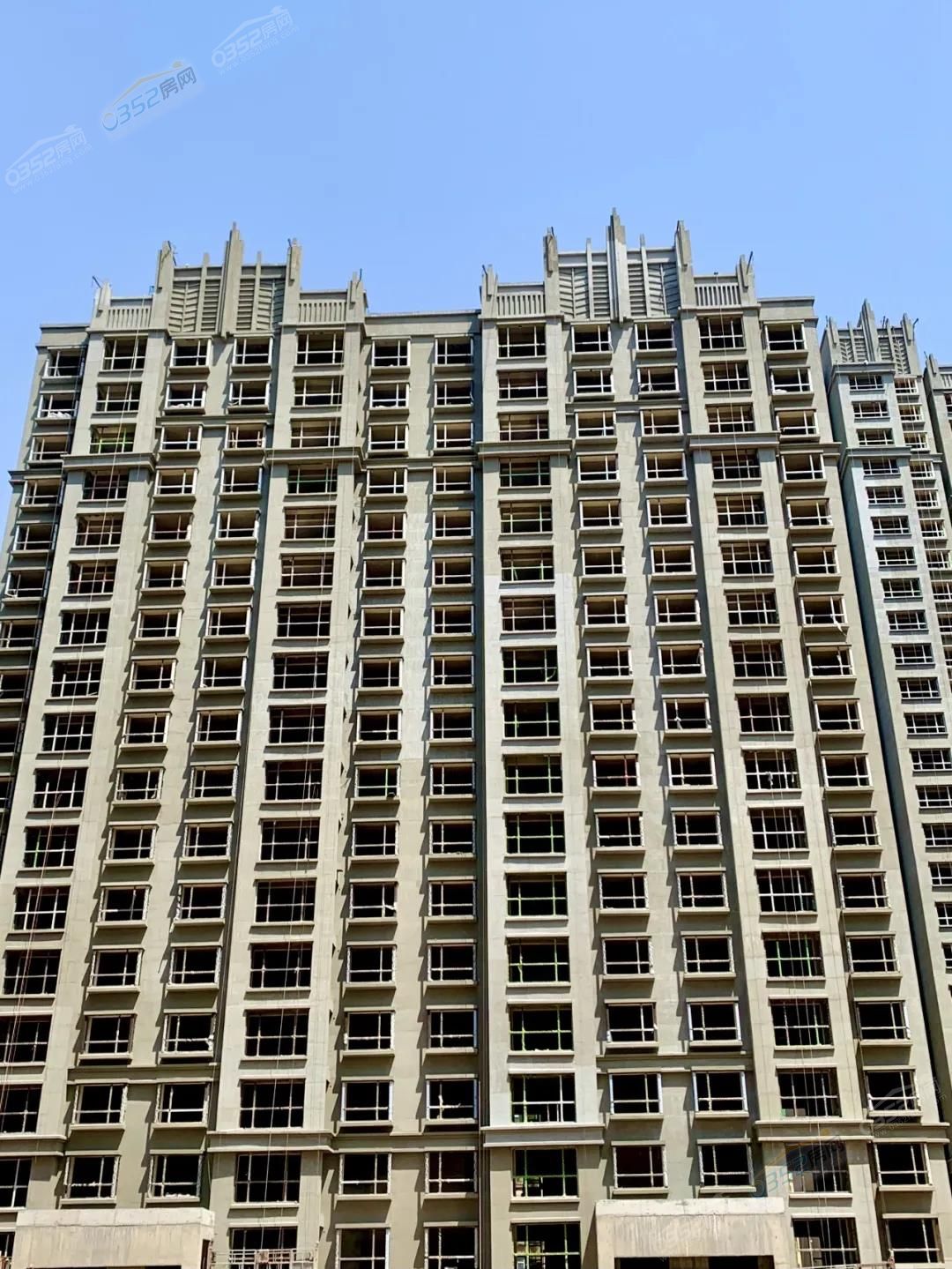

7號樓工程進度
8號樓
二次砌筑全部完成;地庫、主樓抹灰全部完成;外窗框安裝全部完成;外保溫全部完成;衛生間防水工程完成至14層;地暖完成至14層;石膏一遍完成。

8號樓工程進度
